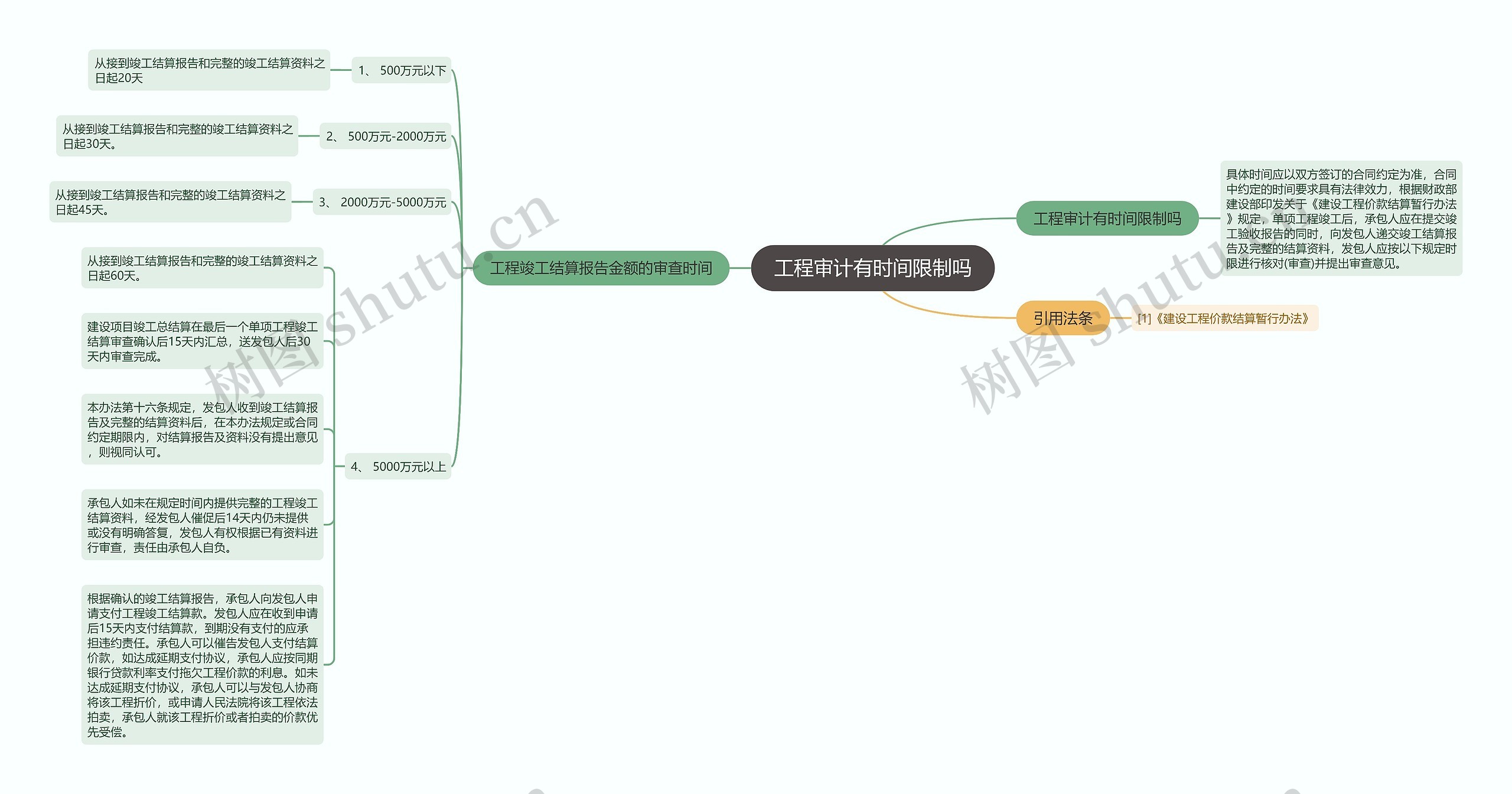

从接到竣工结算报告和完整的竣工结算资料之日起60天。
建设项目竣工总结算在最后一个单项工程竣工结算审查确认后15天内汇总,送发包人后30天内审查完成。
本办法第十六条规定,发包人收到竣工结算报告及完整的结算资料后,在本办法规定或合同约定期限内,对结算报告及资料没有提出意见,则视同认可。
承包人如未在规定时间内提供完整的工程竣工结算资料,经发包人催促后14天内仍未提供或没有明确答复,发包人有权根据已有资料进行审查,责任由承包人自负。
根据确认的竣工结算报告,承包人向发包人申请支付工程竣工结算款。发包人应在收到申请后15天内支付结算款,到期没有支付的应承担违约责任。承包人可以催告发包人支付结算价款,如达成延期支付协议,承包人应按同期银行贷款利率支付拖欠工程价款的利息。如未达成延期支付协议,承包人可以与发包人协商将该工程折价,或申请人民法院将该工程依法拍卖,承包人就该工程折价或者拍卖的价款优先受偿。
