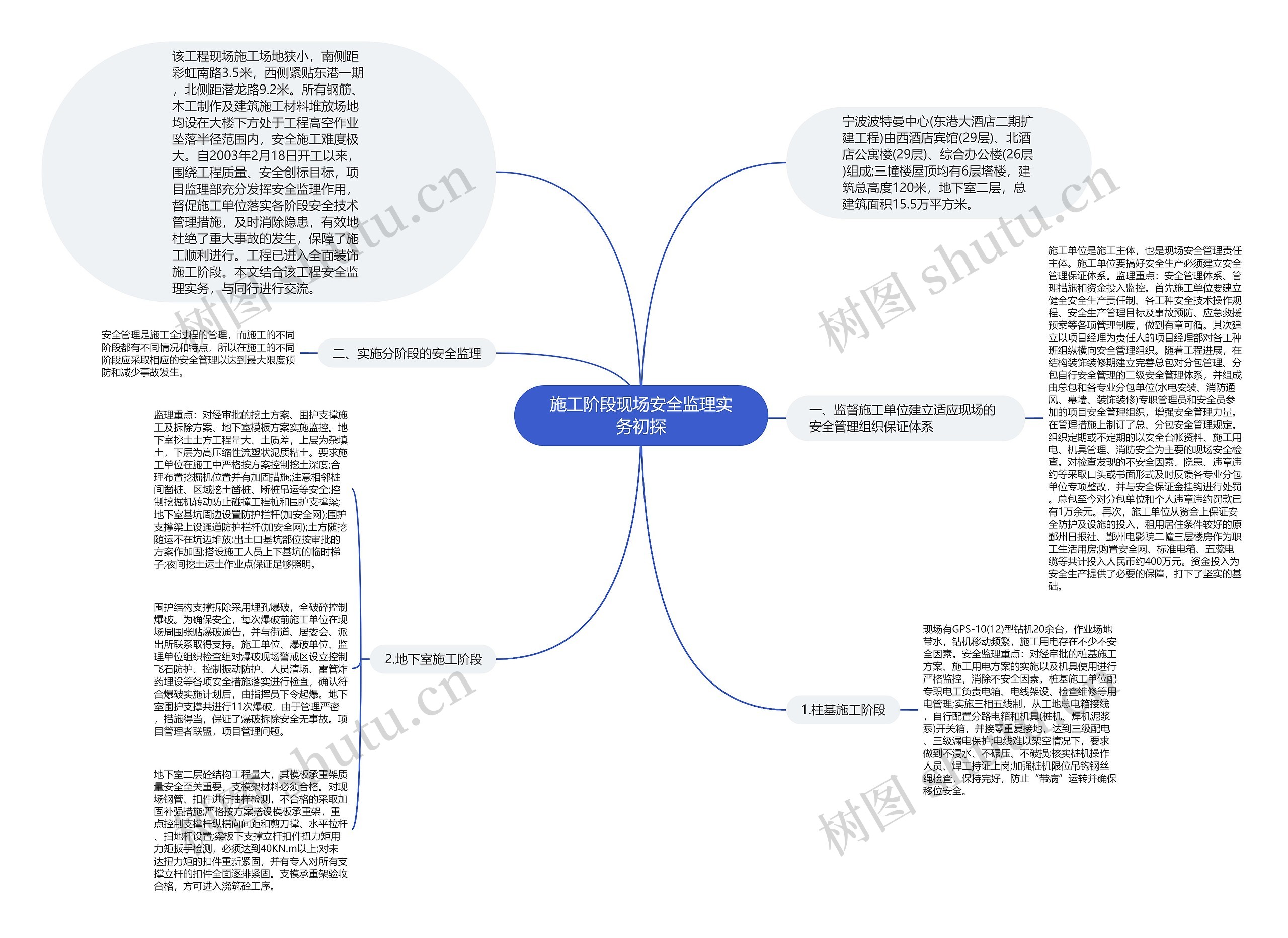

监理重点:对经审批的挖土方案、围护支撑施工及拆除方案、地下室模板方案实施监控。地下室挖土土方工程量大、土质差,上层为杂填土,下层为高压缩性流塑状泥质粘土。要求施工单位在施工中严格按方案控制挖土深度;合理布置挖掘机位置并有加固措施;注意相邻桩间凿桩、区域挖土凿桩、断桩吊运等安全;控制挖掘机转动防止碰撞工程桩和围护支撑梁;地下室基坑周边设置防护拦杆(加安全网);围护支撑梁上设通道防护栏杆(加安全网);土方随挖随运不在坑边堆放;出土口基坑部位按审批的方案作加固;搭设施工人员上下基坑的临时梯子;夜间挖土运土作业点保证足够照明。
围护结构支撑拆除采用埋孔爆破,全破碎控制爆破。为确保安全,每次爆破前施工单位在现场周围张贴爆破通告,并与街道、居委会、派出所联系取得支持。施工单位、爆破单位、监理单位组织检查组对爆破现场警戒区设立控制飞石防护、控制振动防护、人员清场、雷管炸药埋设等各项安全措施落实进行检查,确认符合爆破实施计划后,由指挥员下令起爆。地下室围护支撑共进行11次爆破,由于管理严密,措施得当,保证了爆破拆除安全无事故。项目管理者联盟,项目管理问题。
地下室二层砼结构工程量大,其模板承重架质量安全至关重要,支模架材料必须合格。对现场钢管、扣件进行抽样检测,不合格的采取加固补强措施;严格按方案搭设模板承重架,重点控制支撑杆纵横向间距和剪刀撑、水平拉杆、扫地杆设置;梁板下支撑立杆扣件扭力矩用力矩扳手检测,必须达到40KN.m以上;对未达扭力矩的扣件重新紧固,并有专人对所有支撑立杆的扣件全面逐排紧固。支模承重架验收合格,方可进入浇筑砼工序。
