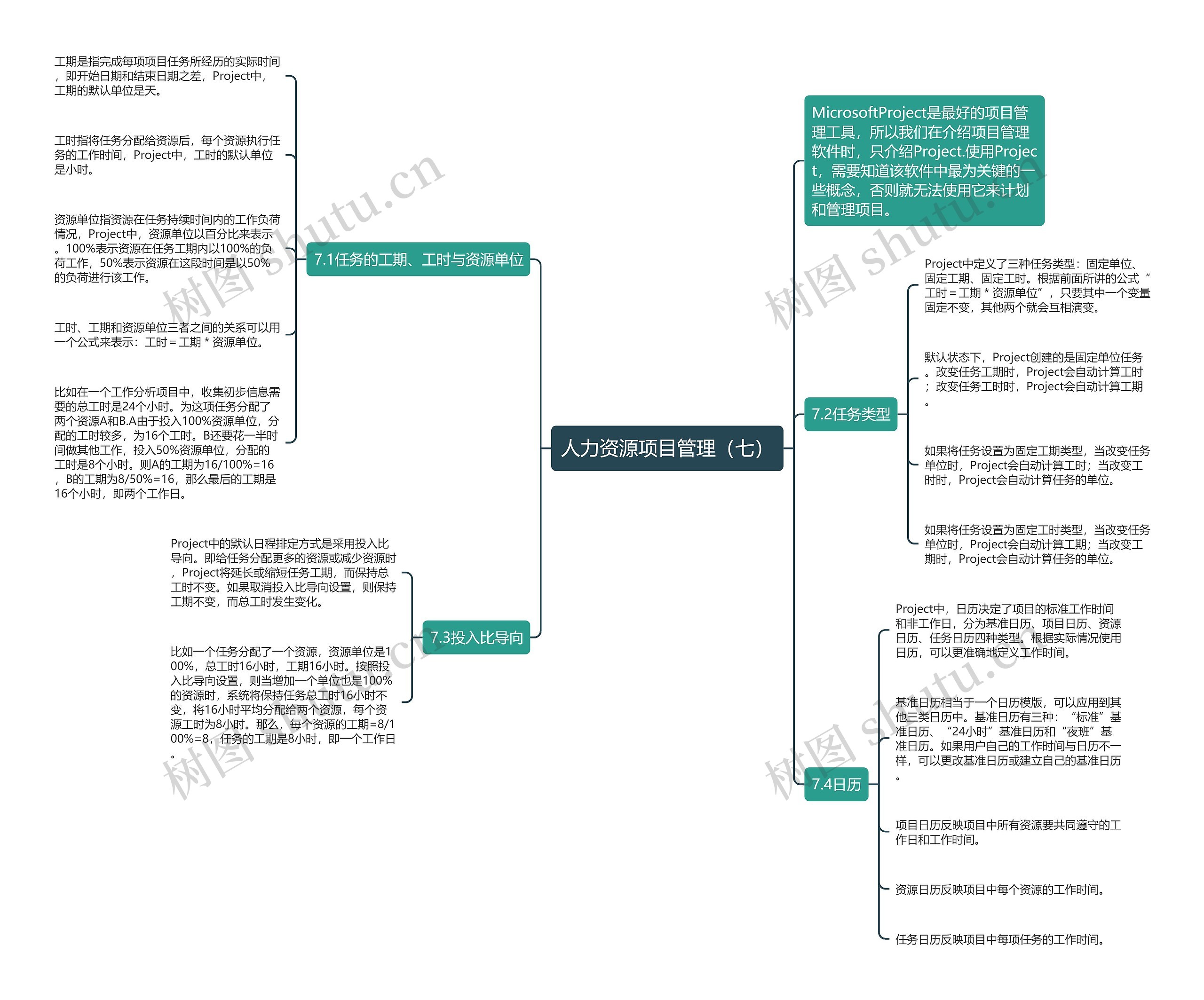

工期是指完成每项项目任务所经历的实际时间,即开始日期和结束日期之差,Project中,工期的默认单位是天。
工时指将任务分配给资源后,每个资源执行任务的工作时间,Project中,工时的默认单位是小时。
资源单位指资源在任务持续时间内的工作负荷情况,Project中,资源单位以百分比来表示。100%表示资源在任务工期内以100%的负荷工作,50%表示资源在这段时间是以50%的负荷进行该工作。
工时、工期和资源单位三者之间的关系可以用一个公式来表示:工时=工期*资源单位。
比如在一个工作分析项目中,收集初步信息需要的总工时是24个小时。为这项任务分配了两个资源A和B.A由于投入100%资源单位,分配的工时较多,为16个工时。B还要花一半时间做其他工作,投入50%资源单位,分配的工时是8个小时。则A的工期为16/100%=16,B的工期为8/50%=16,那么最后的工期是16个小时,即两个工作日。
