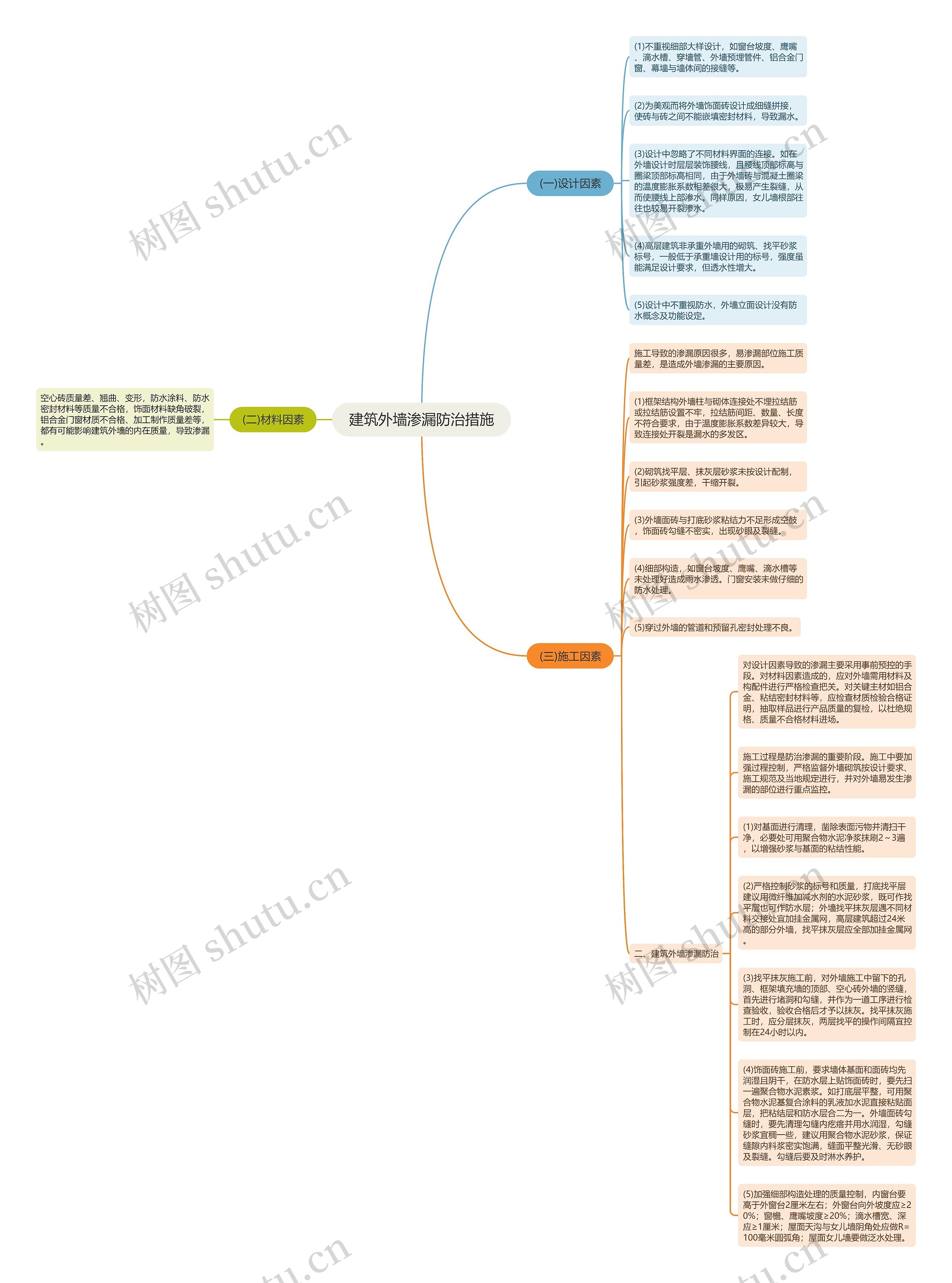

对设计因素导致的渗漏主要采用事前预控的手段。对材料因素造成的,应对外墙需用材料及构配件进行严格检查把关。对关键主材如铝合金、粘结密封材料等,应检查材质检验合格证明,抽取样品进行产品质量的复检,以杜绝规格、质量不合格材料进场。
施工过程是防治渗漏的重要阶段。施工中要加强过程控制,严格监督外墙砌筑按设计要求、施工规范及当地规定进行,并对外墙易发生渗漏的部位进行重点监控。
(1)对基面进行清理,凿除表面污物并清扫干净,必要处可用聚合物水泥净浆抹刷2~3遍,以增强砂浆与基面的粘结性能。
(2)严格控制砂浆的标号和质量,打底找平层建议用微纤维加减水剂的水泥砂浆,既可作找平层也可作防水层;外墙找平抹灰层遇不同材料交接处宜加挂金属网,高层建筑超过24米高的部分外墙,找平抹灰层应全部加挂金属网。
(3)找平抹灰施工前,对外墙施工中留下的孔洞、框架填充墙的顶部、空心砖外墙的竖缝,首先进行堵洞和勾缝,并作为一道工序进行检查验收,验收合格后才予以抹灰。找平抹灰施工时,应分层抹灰,两层找平的操作间隔宜控制在24小时以内。
(4)饰面砖施工前,要求墙体基面和面砖均先润湿且阴干,在防水层上贴饰面砖时,要先扫一遍聚合物水泥素浆。如打底层平整,可用聚合物水泥基复合涂料的乳液加水泥直接粘贴面层,把粘结层和防水层合二为一。外墙面砖勾缝时,要先清理勾缝内疙瘩并用水润湿,勾缝砂浆宜稠一些,建议用聚合物水泥砂浆,保证缝隙内料浆密实饱满,缝面平整光滑、无砂眼及裂缝。勾缝后要及时淋水养护。
(5)加强细部构造处理的质量控制,内窗台要高于外窗台2厘米左右;外窗台向外坡度应≥20%;窗檐、鹰嘴坡度≥20%;滴水槽宽、深应≥1厘米;屋面天沟与女儿墙阴角处应做R=100毫米圆弧角;屋面女儿墙要做泛水处理。
