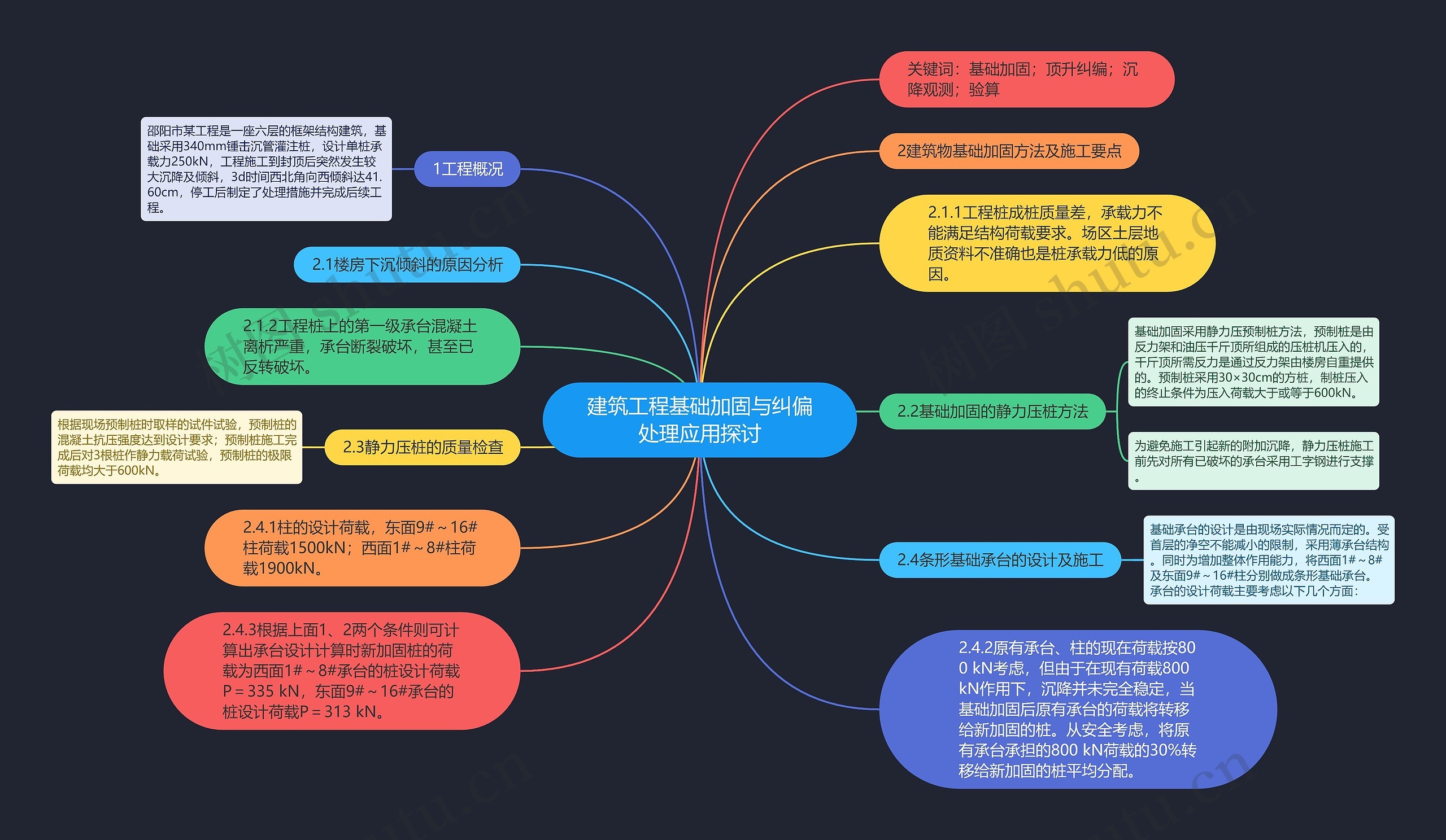

1工程概况
邵阳市某工程是一座六层的框架结构建筑,基础采用340mm锺击沉管灌注桩,设计单桩承载力250kN,工程施工到封顶后突然发生较大沉降及倾斜,3d时间西北角向西倾斜达41.60cm,停工后制定了处理措施并完成后续工程。
2.1.1工程桩成桩质量差,承载力不能满足结构荷载要求。场区土层地质资料不准确也是桩承载力低的原因。
2.1.2工程桩上的第一级承台混凝土离析严重,承台断裂破坏,甚至已反转破坏。
2.2基础加固的静力压桩方法
基础加固采用静力压预制桩方法,预制桩是由反力架和油压千斤顶所组成的压桩机压入的,千斤顶所需反力是通过反力架由楼房自重提供的。预制桩采用30×30cm的方桩,制桩压入的终止条件为压入荷载大于或等于600kN。
为避免施工引起新的附加沉降,静力压桩施工前先对所有已破坏的承台采用工字钢进行支撑。
2.3静力压桩的质量检查
根据现场预制桩时取样的试件试验,预制桩的混凝土抗压强度达到设计要求;预制桩施工完成后对3根桩作静力载荷试验,预制桩的极限荷载均大于600kN。
2.4条形基础承台的设计及施工
基础承台的设计是由现场实际情况而定的。受首层的净空不能减小的限制,采用薄承台结构。同时为增加整体作用能力,将西面1#~8#及东面9#~16#柱分别做成条形基础承台。承台的设计荷载主要考虑以下几个方面:
2.4.1柱的设计荷载,东面9#~16#柱荷载1500kN;西面1#~8#柱荷载1900kN。
2.4.2原有承台、柱的现在荷载按800 kN考虑,但由于在现有荷载800 kN作用下,沉降并未完全稳定,当基础加固后原有承台的荷载将转移给新加固的桩。从安全考虑,将原有承台承担的800 kN荷载的30%转移给新加固的桩平均分配。
2.4.3根据上面1、2两个条件则可计算出承台设计计算时新加固桩的荷载为西面1#~8#承台的桩设计荷载P=335 kN,东面9#~16#承台的桩设计荷载P=313 kN。
