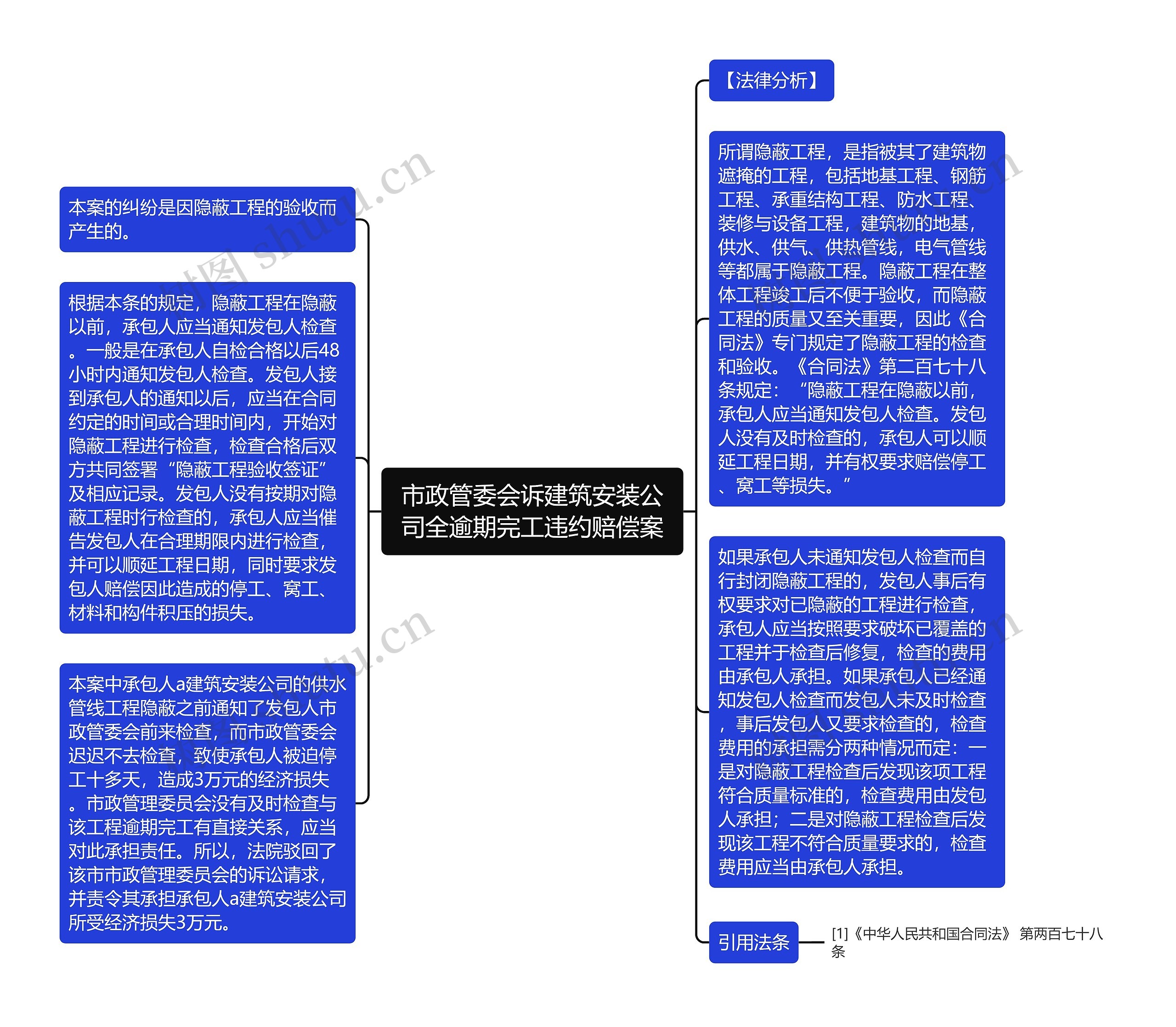

1997年3月,某市市政管理委员会与a建筑安装公司签订了一份工程建设合同。合同规定:由a建筑安装公司承建位于该市西区的供水管线工程,由市政管理委员会提供该工程的设计图样。合同对工期、质量、验收、拨款、结算等都作了详细规定。1997年6月,供水管线工程进行隐蔽之前,承包方a建筑安装公司通知该市市政管委会派人来进行检查。然而,市管委会由于种种原因迟迟未派人到施工现场进行检查。由于未经检查,a建筑安装公司只得暂时停工,并顺延工程日期十余天,该公司为此蒙受了近3万元的损失。工程逾期完工后,发包人该市市政管委会拒绝
