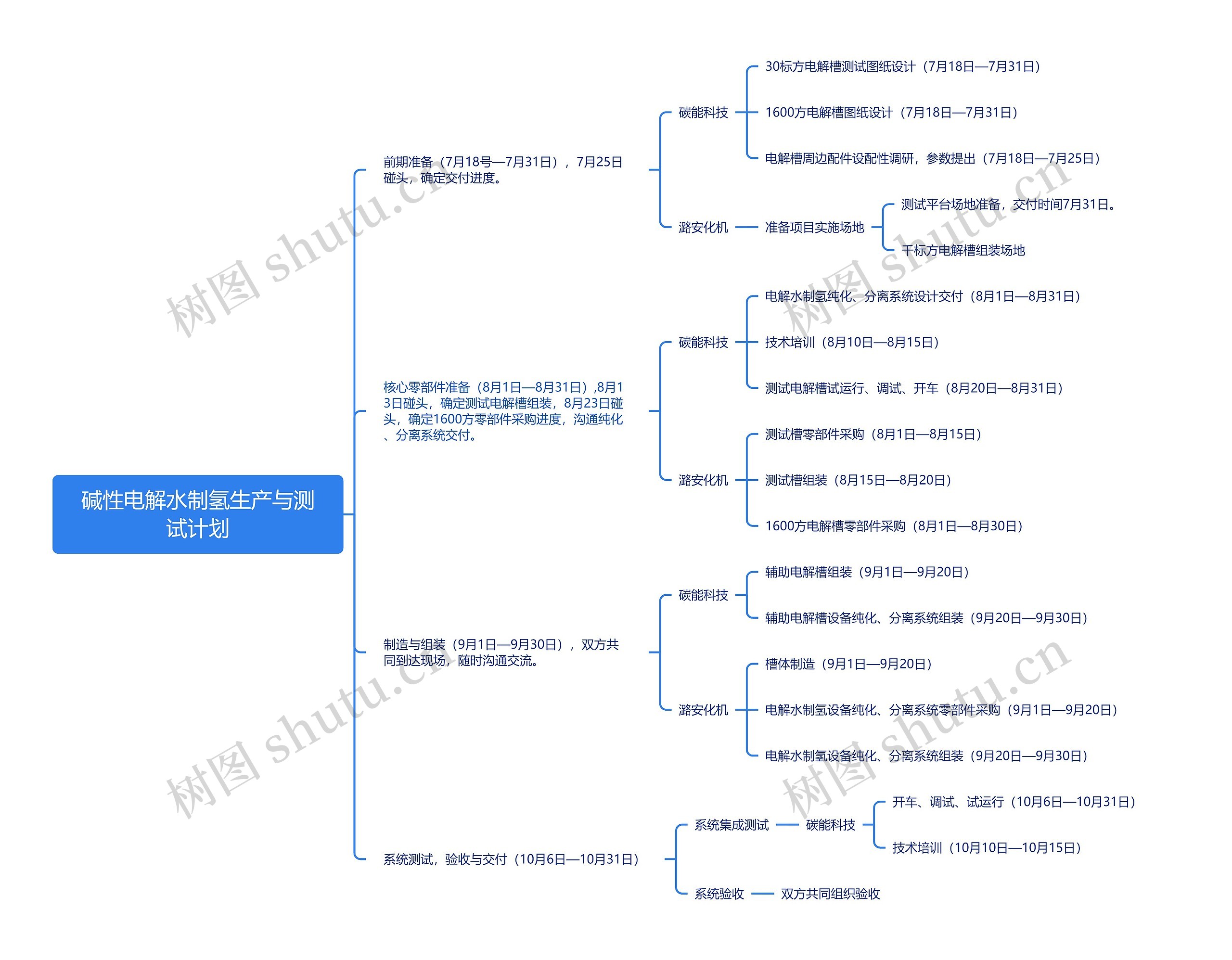

前期准备(7月18号—7月31日),7月25日碰头,确定交付进度。
碳能科技
30标方电解槽测试图纸设计(7月18日—7月31日)
1600方电解槽图纸设计(7月18日—7月31日)
电解槽周边配件设配性调研,参数提出(7月18日—7月25日)
核心零部件准备(8月1日—8月31日),8月13日碰头,确定测试电解槽组装,8月23日碰头,确定1600方零部件采购进度,沟通纯化、分离系统交付。
碳能科技
电解水制氢纯化、分离系统设计交付(8月1日—8月31日)
测试电解槽试运行、调试、开车(8月20日—8月31日)
潞安化机
1600方电解槽零部件采购(8月1日—8月30日)
制造与组装(9月1日—9月30日),双方共同到达现场,随时沟通交流。
碳能科技
辅助电解槽设备纯化、分离系统组装(9月20日—9月30日)
潞安化机
电解水制氢设备纯化、分离系统零部件采购(9月1日—9月20日)
电解水制氢设备纯化、分离系统组装(9月20日—9月30日)
