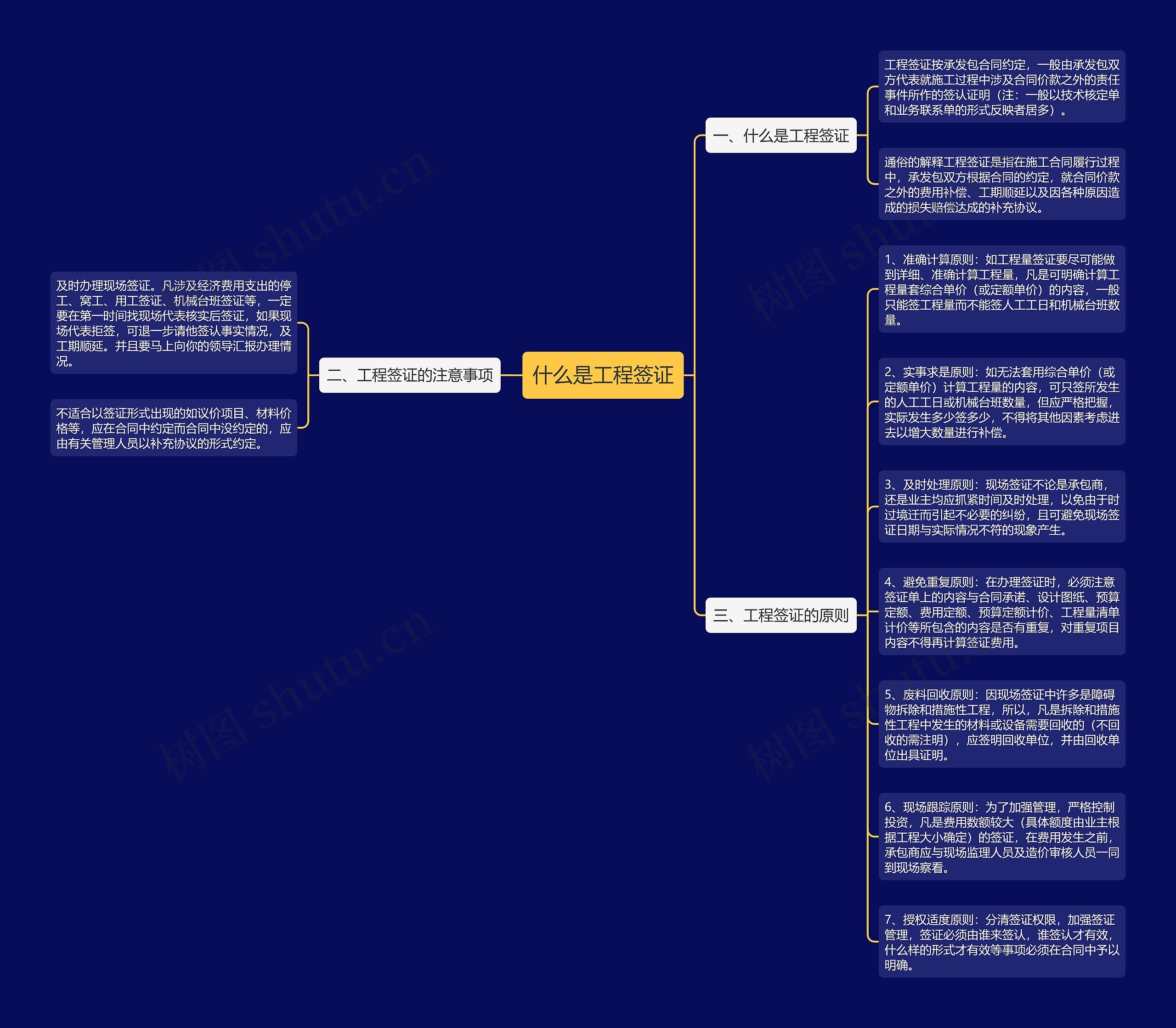

1、准确计算原则:如工程量签证要尽可能做到详细、准确计算工程量,凡是可明确计算工程量套综合单价(或定额单价)的内容,一般只能签工程量而不能签人工工日和机械台班数量。
2、实事求是原则:如无法套用综合单价(或定额单价)计算工程量的内容,可只签所发生的人工工日或机械台班数量,但应严格把握,实际发生多少签多少,不得将其他因素考虑进去以增大数量进行补偿。
3、及时处理原则:现场签证不论是承包商,还是业主均应抓紧时间及时处理,以免由于时过境迁而引起不必要的纠纷,且可避免现场签证日期与实际情况不符的现象产生。
4、避免重复原则:在办理签证时,必须注意签证单上的内容与合同承诺、设计图纸、预算定额、费用定额、预算定额计价、工程量清单计价等所包含的内容是否有重复,对重复项目内容不得再计算签证费用。
5、废料回收原则:因现场签证中许多是障碍物拆除和措施性工程,所以,凡是拆除和措施性工程中发生的材料或设备需要回收的(不回收的需注明),应签明回收单位,并由回收单位出具证明。
6、现场跟踪原则:为了加强管理,严格控制投资,凡是费用数额较大(具体额度由业主根据工程大小确定)的签证,在费用发生之前,承包商应与现场监理人员及造价审核人员一同到现场察看。
7、授权适度原则:分清签证权限,加强签证管理,签证必须由谁来签认,谁签认才有效,什么样的形式才有效等事项必须在合同中予以明确。
