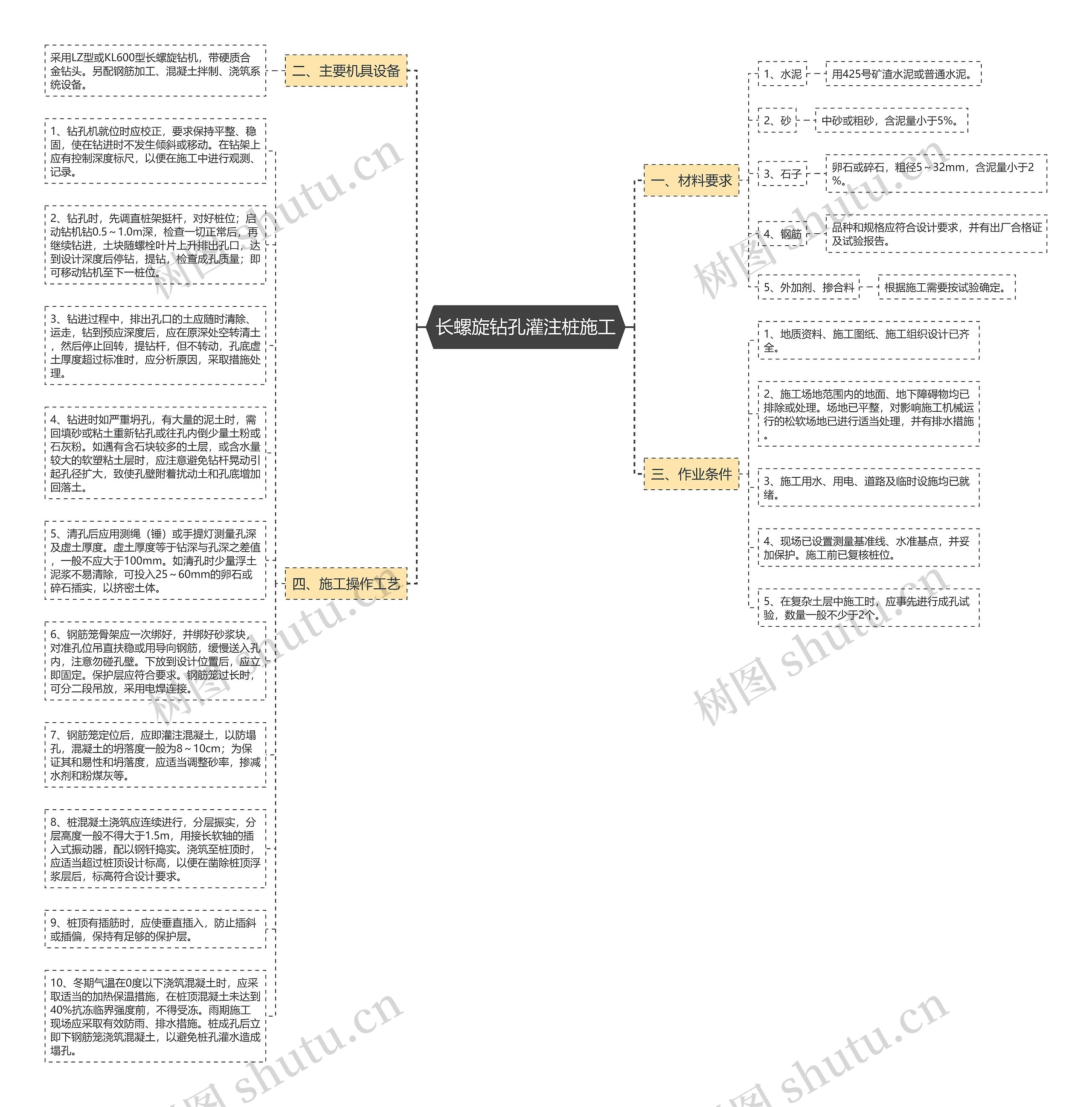

1、钻孔机就位时应校正,要求保持平整、稳固,使在钻进时不发生倾斜或移动。在钻架上应有控制深度标尺,以便在施工中进行观测、记录。
2、钻孔时,先调直桩架挺杆,对好桩位;启动钻机钻0.5~1.0m深,检查一切正常后,再继续钻进,土块随螺栓叶片上升排出孔口,达到设计深度后停钻,提钻,检查成孔质量;即可移动钻机至下一桩位。
3、钻进过程中,排出孔口的土应随时清除、运走,钻到预应深度后,应在原深处空转清土,然后停止回转,提钻杆,但不转动,孔底虚土厚度超过标准时,应分析原因,采取措施处理。
4、钻进时如严重坍孔,有大量的泥土时,需回填砂或粘土重新钻孔或往孔内倒少量土粉或石灰粉。如遇有含石块较多的土层,或含水量较大的软塑粘土层时,应注意避免钻杆晃动引起孔径扩大,致使孔壁附着扰动土和孔底增加回落土。
5、清孔后应用测绳(锤)或手提灯测量孔深及虚土厚度。虚土厚度等于钻深与孔深之差值,一般不应大于100mm。如清孔时少量浮土泥浆不易清除,可投入25~60mm的卵石或碎石插实,以挤密土体。
6、钢筋笼骨架应一次绑好,并绑好砂浆块,对准孔位吊直扶稳或用导向钢筋,缓慢送入孔内,注意勿碰孔壁。下放到设计位置后,应立即固定。保护层应符合要求。钢筋笼过长时,可分二段吊放,采用电焊连接。
7、钢筋笼定位后,应即灌注混凝土,以防塌孔,混凝土的坍落度一般为8~10cm;为保证其和易性和坍落度,应适当调整砂率,掺减水剂和粉煤灰等。
8、桩混凝土浇筑应连续进行,分层振实,分层高度一般不得大于1.5m,用接长软轴的插入式振动器,配以钢钎捣实。浇筑至桩顶时,应适当超过桩顶设计标高,以便在凿除桩顶浮浆层后,标高符合设计要求。
9、桩顶有插筋时,应使垂直插入,防止插斜或插偏,保持有足够的保护层。
10、冬期气温在0度以下浇筑混凝土时,应采取适当的加热保温措施,在桩顶混凝土未达到40%抗冻临界强度前,不得受冻。雨期施工现场应采取有效防雨、排水措施。桩成孔后立即下钢筋笼浇筑混凝土,以避免桩孔灌水造成塌孔。
