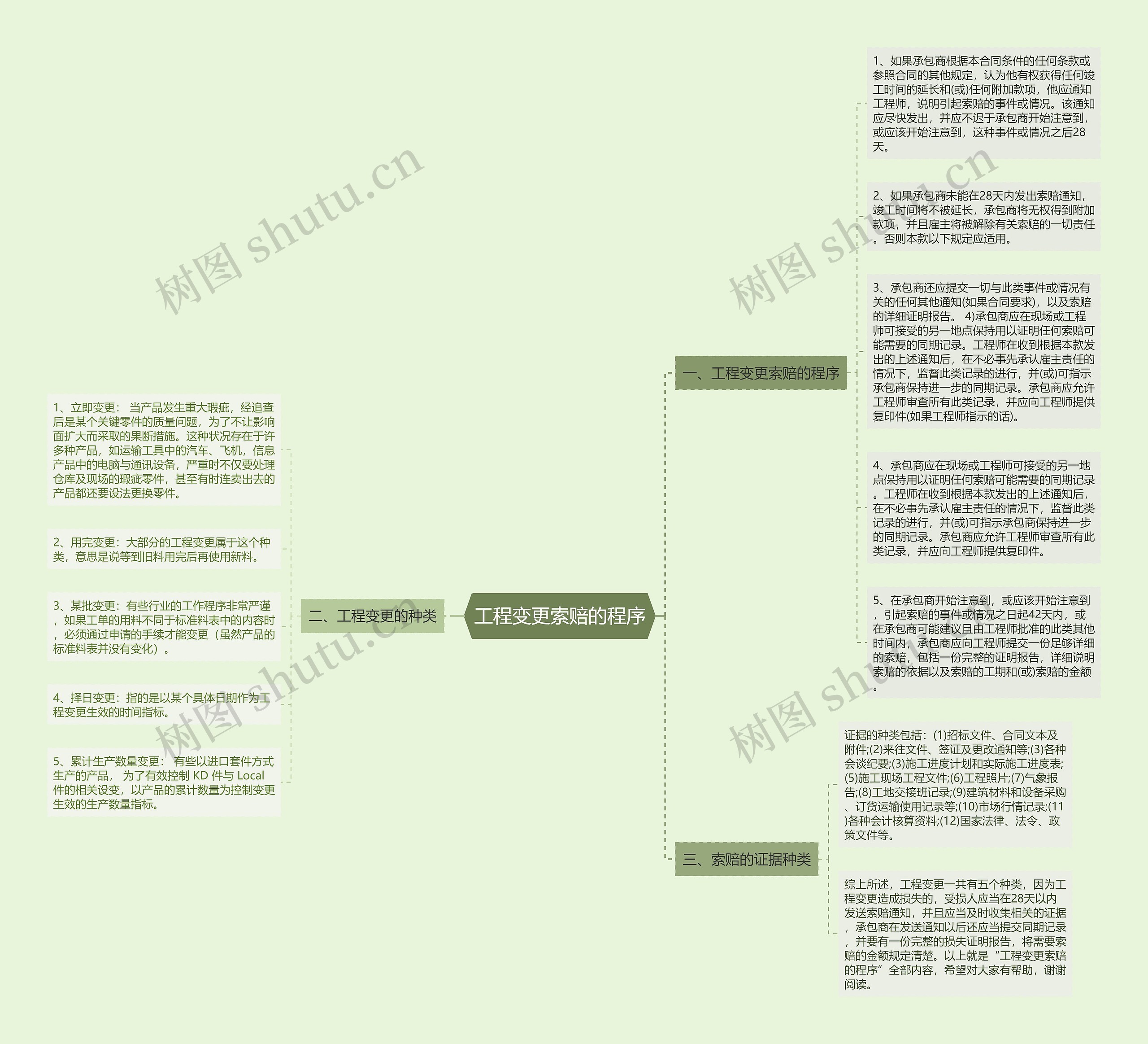

1、如果承包商根据本合同条件的任何条款或参照合同的其他规定,认为他有权获得任何竣工时间的延长和(或)任何附加款项,他应通知工程师,说明引起索赔的事件或情况。该通知应尽快发出,并应不迟于承包商开始注意到,或应该开始注意到,这种事件或情况之后28天。
2、如果承包商未能在28天内发出索赔通知,竣工时间将不被延长,承包商将无权得到附加款项,并且雇主将被解除有关索赔的一切责任。否则本款以下规定应适用。
3、承包商还应提交一切与此类事件或情况有关的任何其他通知(如果合同要求),以及索赔的详细证明报告。 4)承包商应在现场或工程师可接受的另一地点保持用以证明任何索赔可能需要的同期记录。工程师在收到根据本款发出的上述通知后,在不必事先承认雇主责任的情况下,监督此类记录的进行,并(或)可指示承包商保持进一步的同期记录。承包商应允许工程师审查所有此类记录,并应向工程师提供复印件(如果工程师指示的话)。
4、承包商应在现场或工程师可接受的另一地点保持用以证明任何索赔可能需要的同期记录。工程师在收到根据本款发出的上述通知后,在不必事先承认雇主责任的情况下,监督此类记录的进行,并(或)可指示承包商保持进一步的同期记录。承包商应允许工程师审查所有此类记录,并应向工程师提供复印件。
5、在承包商开始注意到,或应该开始注意到,引起索赔的事件或情况之日起42天内,或在承包商可能建议且由工程师批准的此类其他时间内,承包商应向工程师提交一份足够详细的索赔,包括一份完整的证明报告,详细说明索赔的依据以及索赔的工期和(或)索赔的金额。
