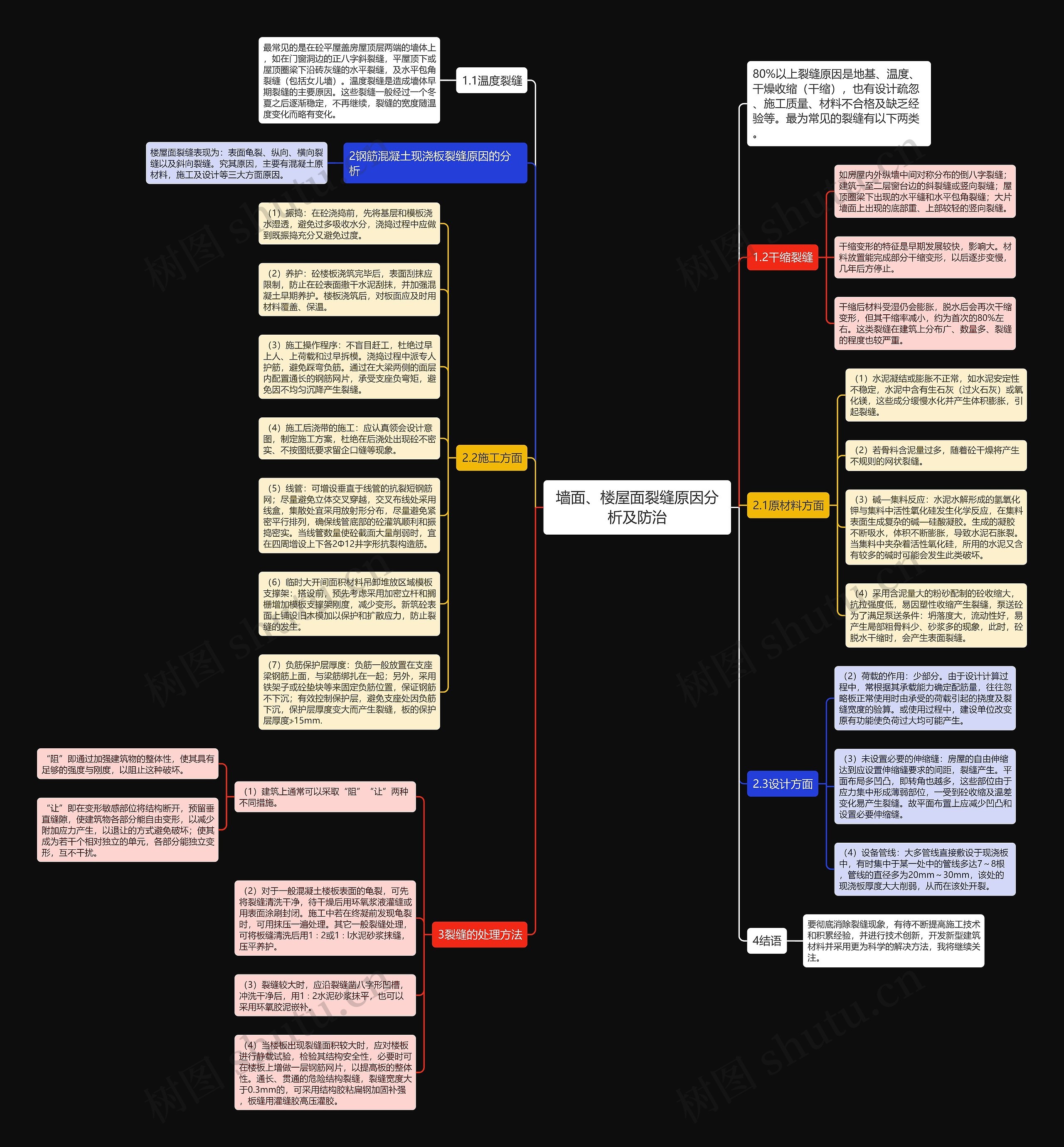

(1)振捣:在砼浇捣前,先将基层和模板浇水湿透,避免过多吸收水分,浇捣过程中应做到既振捣充分又避免过度。
(2)养护:砼楼板浇筑完毕后,表面刮抹应限制,防止在砼表面撒干水泥刮抹,并加强混凝土早期养护。楼板浇筑后,对板面应及时用材料覆盖、保温。
(3)施工操作程序:不盲目赶工,杜绝过早上人、上荷载和过早拆模。浇捣过程中派专人护筋,避免踩弯负筋。通过在大梁两侧的面层内配置通长的钢筋网片,承受支座负弯矩,避免因不均匀沉降产生裂缝。
(4)施工后浇带的施工:应认真领会设计意图,制定施工方案,杜绝在后浇处出现砼不密实、不按图纸要求留企口缝等现象。
(5)线管:可增设垂直于线管的抗裂短钢筋网;尽量避免立体交叉穿越,交叉布线处采用线盒,集散处宜采用放射形分布,尽量避免紧密平行排列,确保线管底部的砼灌筑顺利和振捣密实。当线管数量使砼截面大量削弱时,宜在四周增设上下各2Φ12井字形抗裂构造筋。
(6)临时大开间面积材料吊卸堆放区域模板支撑架:搭设前,预先考虑采用加密立杆和搁栅增加模板支撑架刚度,减少变形。新筑砼表面上铺设旧木模加以保护和扩散应力,防止裂缝的发生。
(7)负筋保护层厚度:负筋一般放置在支座梁钢筋上面,与梁筋绑扎在一起;另外,采用铁架子或砼垫块等来固定负筋位置,保证钢筋不下沉;有效控制保护层,避免支座处因负筋下沉,保护层厚度变大而产生裂缝,板的保护层厚度≯15mm.
