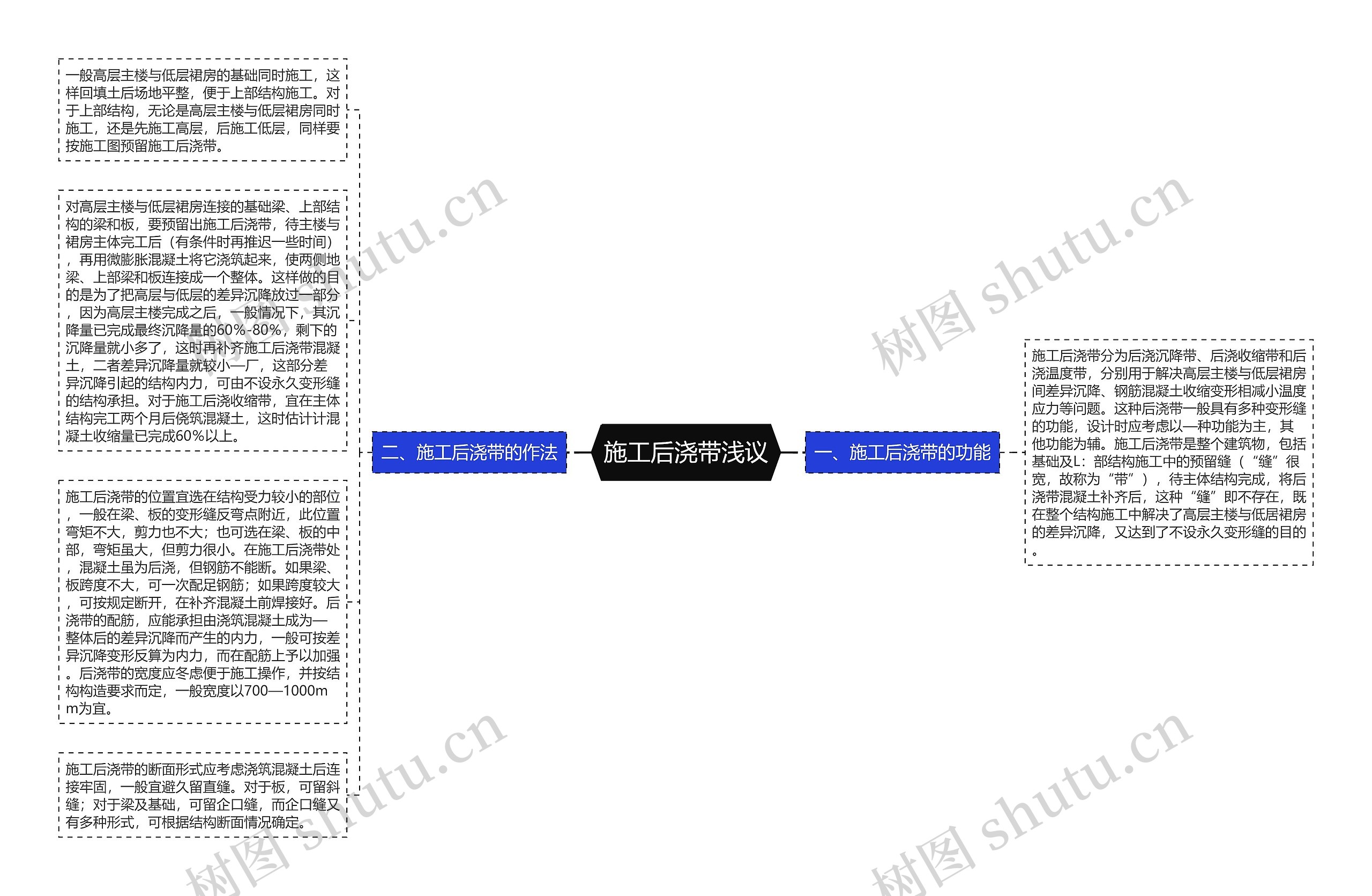

一般高层主楼与低层裙房的基础同时施工,这样回填土后场地平整,便于上部结构施工。对于上部结构,无论是高层主楼与低层裙房同时施工,还是先施工高层,后施工低层,同样要按施工图预留施工后浇带。
对高层主楼与低层裙房连接的基础梁、上部结构的梁和板,要预留出施工后浇带,待主楼与裙房主体完工后(有条件时再推迟一些时间),再用微膨胀混凝土将它浇筑起来,使两侧地梁、上部梁和板连接成一个整体。这样做的目的是为了把高层与低层的差异沉降放过一部分,因为高层主楼完成之后,一般情况下,其沉降量已完成最终沉降量的60%-80%,剩下的沉降量就小多了,这时再补齐施工后浇带混凝土,二者差异沉降量就较小—厂,这部分差异沉降引起的结构内力,可由不设永久变形缝的结构承担。对于施工后浇收缩带,宜在主体结构完工两个月后侥筑混凝土,这时估计计混凝土收缩量已完成60%以上。
施工后浇带的位置宜选在结构受力较小的部位,一般在梁、板的变形缝反弯点附近,此位置弯矩不大,剪力也不大;也可选在梁、板的中部,弯矩虽大,但剪力很小。在施工后浇带处,混凝土虽为后浇,但钢筋不能断。如果梁、板跨度不大,可一次配足钢筋;如果跨度较大,可按规定断开,在补齐混凝土前焊接好。后浇带的配筋,应能承担由浇筑混凝土成为—整体后的差异沉降而产生的内力,一般可按差异沉降变形反算为内力,而在配筋上予以加强。后浇带的宽度应冬虑便于施工操作,并按结构构造要求而定,一般宽度以700—1000mm为宜。
施工后浇带的断面形式应考虑浇筑混凝土后连接牢固,一般宜避久留直缝。对于板,可留斜缝;对于梁及基础,可留企口缝,而企口缝又有多种形式,可根据结构断面情况确定。
