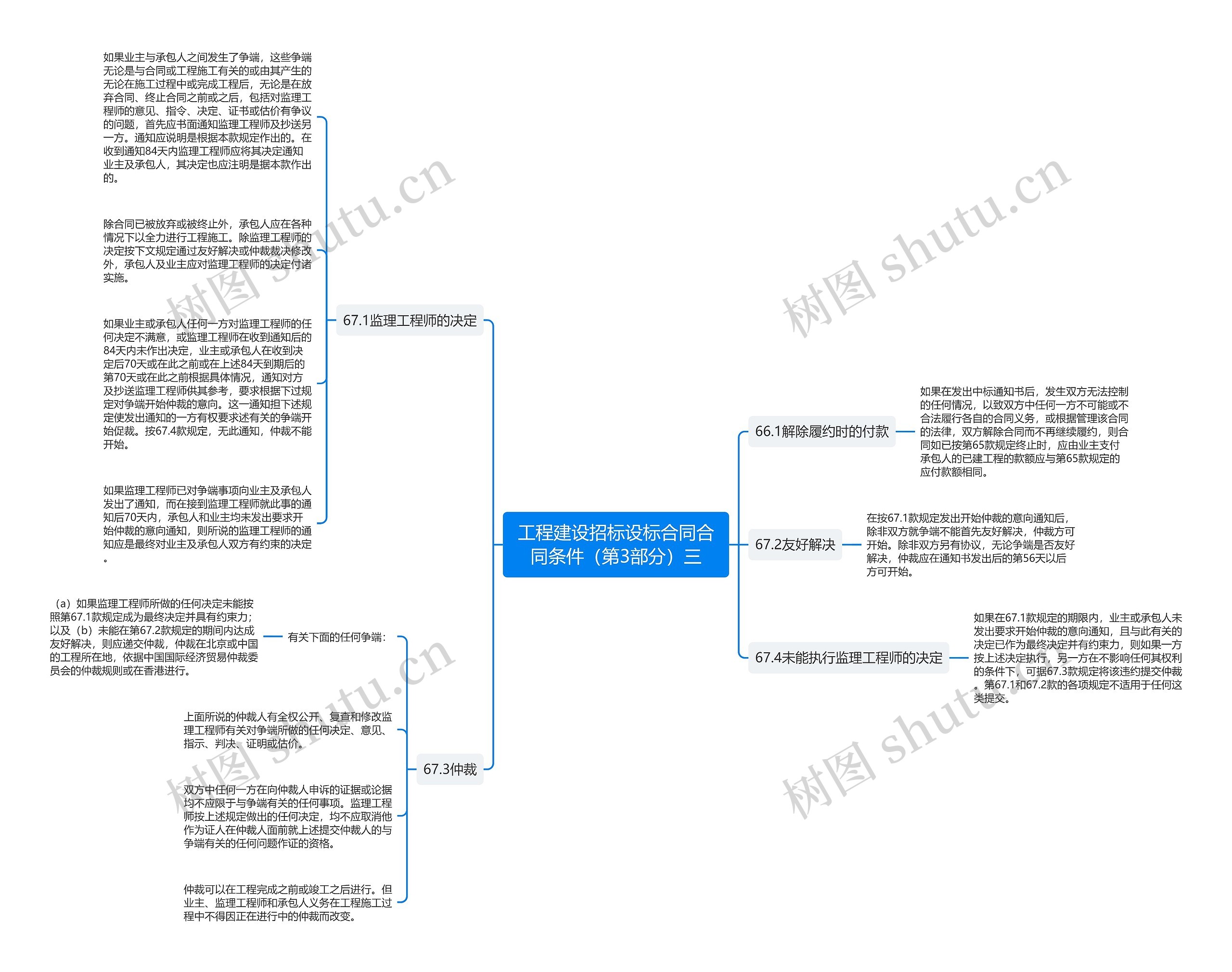

如果业主与承包人之间发生了争端,这些争端无论是与合同或工程施工有关的或由其产生的无论在施工过程中或完成工程后,无论是在放弃合同、终止合同之前或之后,包括对监理工程师的意见、指令、决定、证书或估价有争议的问题,首先应书面通知监理工程师及抄送另一方。通知应说明是根据本款规定作出的。在收到通知84天内监理工程师应将其决定通知业主及承包人,其决定也应注明是据本款作出的。
除合同已被放弃或被终止外,承包人应在各种情况下以全力进行工程施工。除监理工程师的决定按下文规定通过友好解决或仲裁裁决修改外,承包人及业主应对监理工程师的决定付诸实施。
如果业主或承包人任何一方对监理工程师的任何决定不满意,或监理工程师在收到通知后的84天内未作出决定,业主或承包人在收到决定后70天或在此之前或在上述84天到期后的第70天或在此之前根据具体情况,通知对方及抄送监理工程师供其参考,要求根据下过规定对争端开始仲裁的意向。这一通知担下述规定使发出通知的一方有权要求述有关的争端开始促裁。按67.4款规定,无此通知,仲裁不能开始。
如果监理工程师已对争端事项向业主及承包人发出了通知,而在接到监理工程师就此事的通知后70天内,承包人和业主均未发出要求开始仲裁的意向通知,则所说的监理工程师的通知应是最终对业主及承包人双方有约束的决定。
