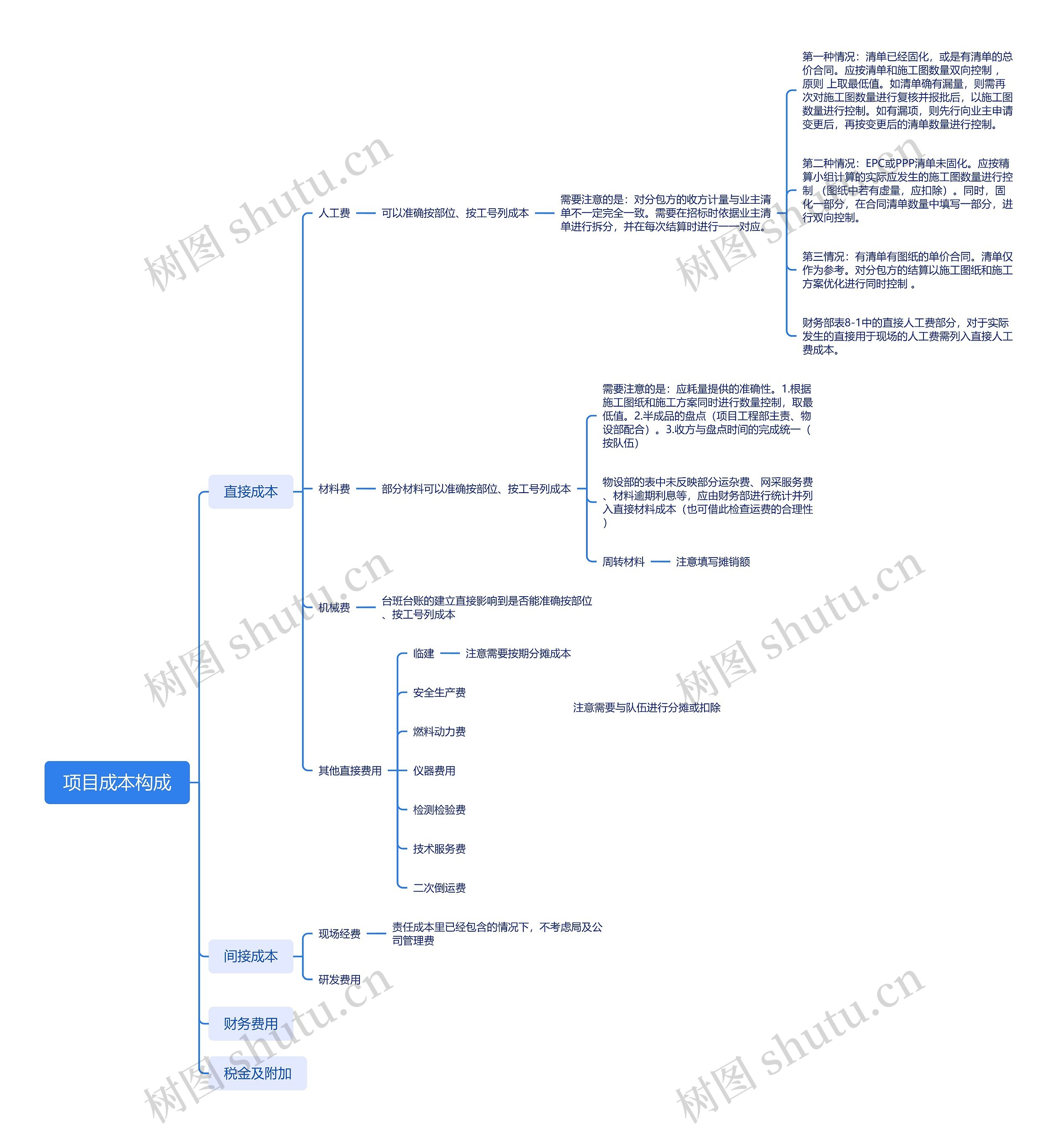

第一种情况:清单已经固化,或是有清单的总价合同。应按清单和施工图数量双向控制 ,原则 上取最低值。如清单确有漏量,则需再次对施工图数量进行复核并报批后,以施工图数量进行控制。如有漏项,则先行向业主申请变更后,再按变更后的清单数量进行控制。
第二种情况:EPC或PPP清单未固化。应按精算小组计算的实际应发生的施工图数量进行控制 (图纸中若有虚量,应扣除)。同时,固化一部分,在合同清单数量中填写一部分,进行双向控制。
第三情况:有清单有图纸的单价合同。清单仅作为参考。对分包方的结算以施工图纸和施工方案优化进行同时控制 。
财务部表8-1中的直接人工费部分,对于实际发生的直接用于现场的人工费需列入直接人工费成本。
