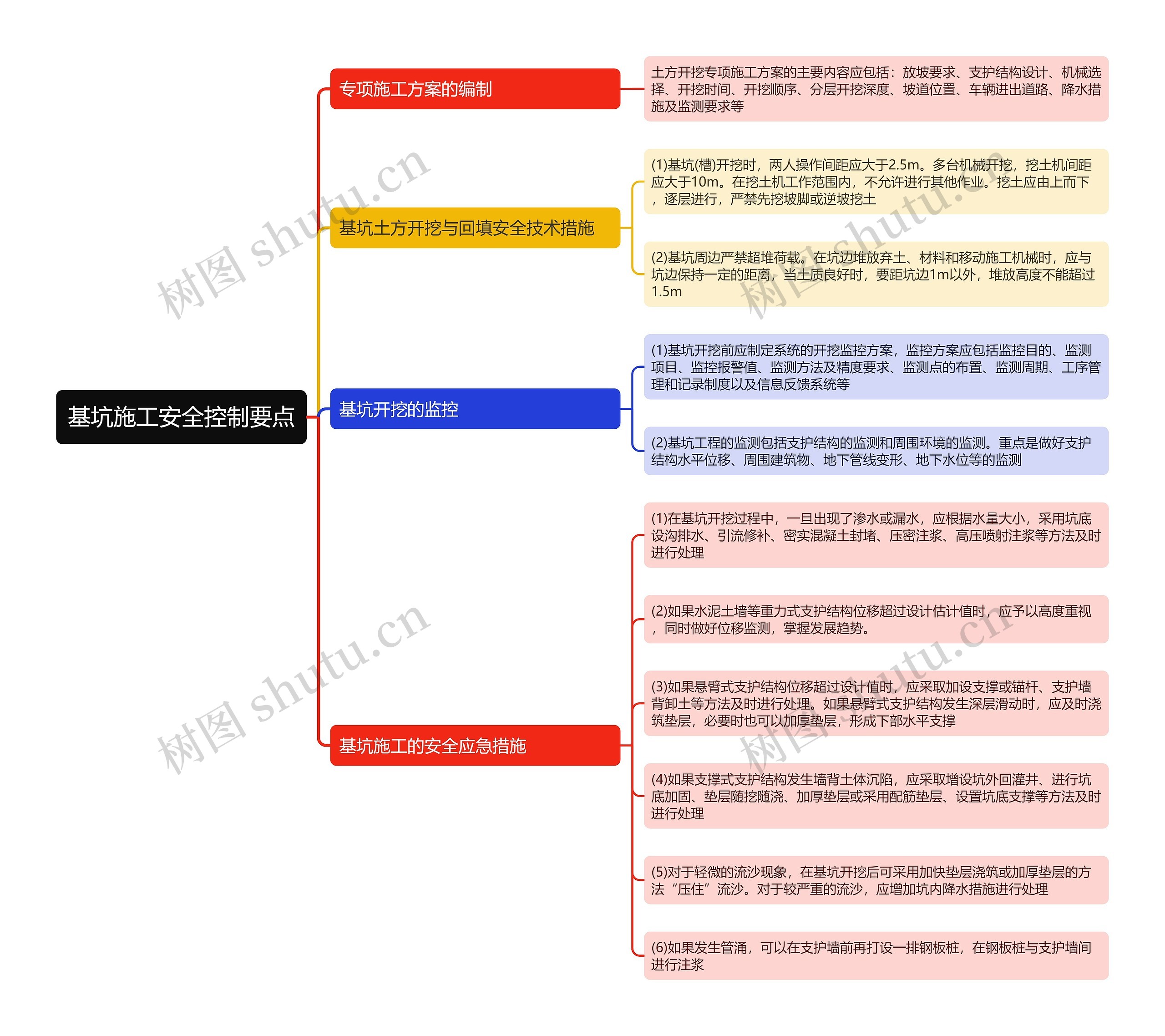

(1)在基坑开挖过程中,一旦出现了渗水或漏水,应根据水量大小,采用坑底设沟排水、引流修补、密实混凝土封堵、压密注浆、高压喷射注浆等方法及时进行处理
(2)如果水泥土墙等重力式支护结构位移超过设计估计值时,应予以高度重视,同时做好位移监测,掌握发展趋势。
(3)如果悬臂式支护结构位移超过设计值时,应采取加设支撑或锚杆、支护墙背卸土等方法及时进行处理。如果悬臂式支护结构发生深层滑动时,应及时浇筑垫层,必要时也可以加厚垫层,形成下部水平支撑
(4)如果支撑式支护结构发生墙背土体沉陷,应采取增设坑外回灌井、进行坑底加固、垫层随挖随浇、加厚垫层或采用配筋垫层、设置坑底支撑等方法及时进行处理
(5)对于轻微的流沙现象,在基坑开挖后可采用加快垫层浇筑或加厚垫层的方法“压住”流沙。对于较严重的流沙,应增加坑内降水措施进行处理
(6)如果发生管涌,可以在支护墙前再打设一排钢板桩,在钢板桩与支护墙间进行注浆
