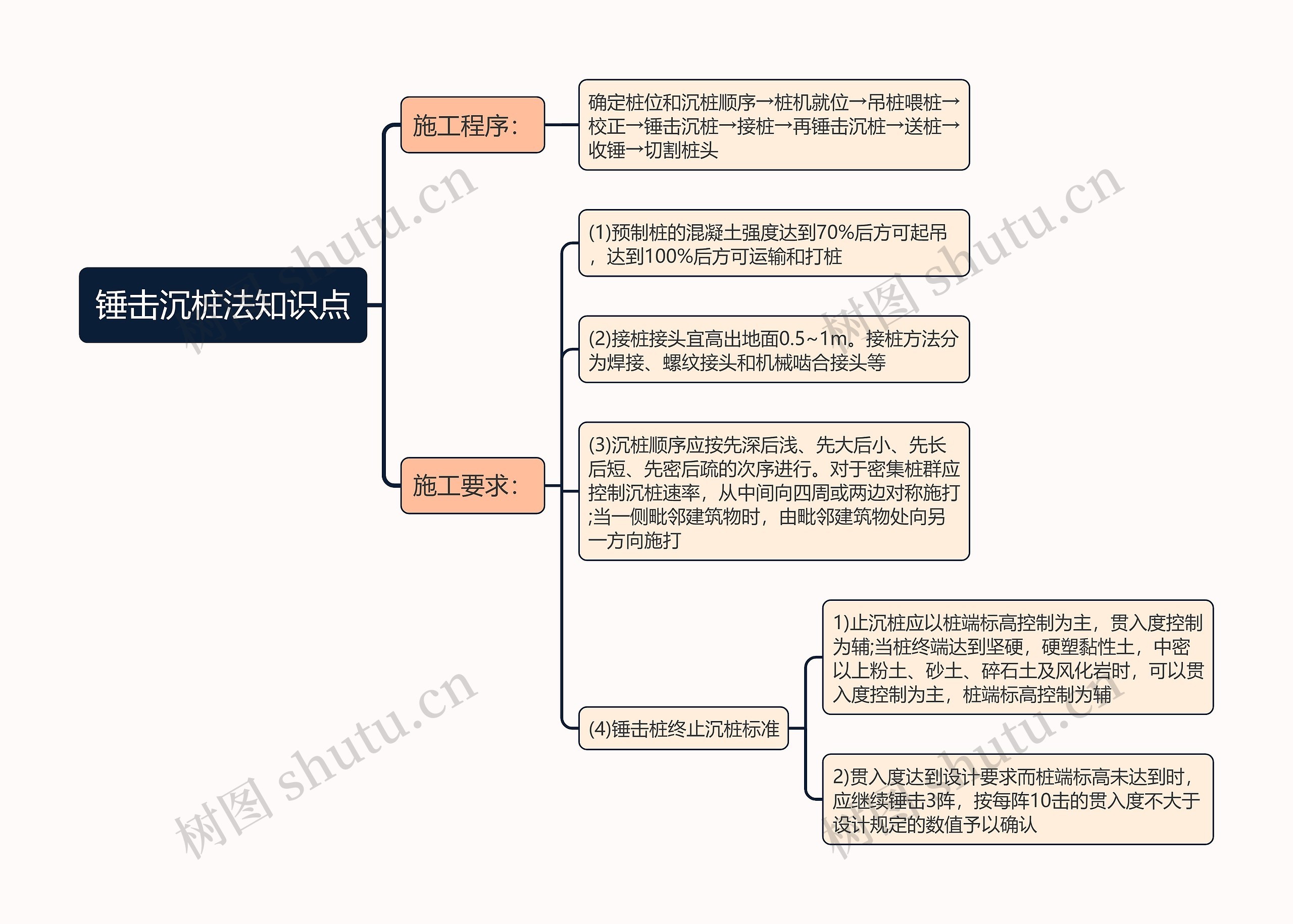

(1)预制桩的混凝土强度达到70%后方可起吊,达到100%后方可运输和打桩
(2)接桩接头宜高出地面0.5~1m。接桩方法分为焊接、螺纹接头和机械啮合接头等
(3)沉桩顺序应按先深后浅、先大后小、先长后短、先密后疏的次序进行。对于密集桩群应控制沉桩速率,从中间向四周或两边对称施打;当一侧毗邻建筑物时,由毗邻建筑物处向另一方向施打
(4)锤击桩终止沉桩标准
1)止沉桩应以桩端标高控制为主,贯入度控制为辅;当桩终端达到坚硬,硬塑黏性土,中密以上粉土、砂土、碎石土及风化岩时,可以贯入度控制为主,桩端标高控制为辅
2)贯入度达到设计要求而桩端标高未达到时,应继续锤击3阵,按每阵10击的贯入度不大于设计规定的数值予以确认
